À Dunkerque, nos équipes ont réalisé une plateforme de 70 000 m² destinée à accueillir un poste électrique 225 kV.

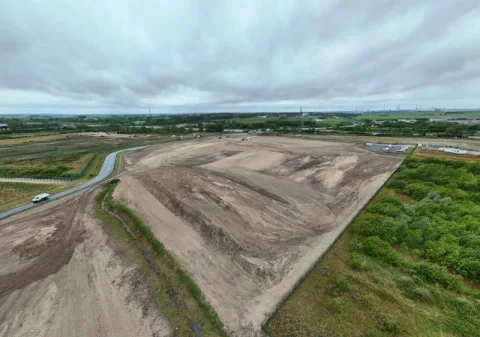

- La première phase a consisté en un terrassement général, à l'aide de nos scrapers, afin de mettre de niveau le terrain naturel, à dominante sableuse.

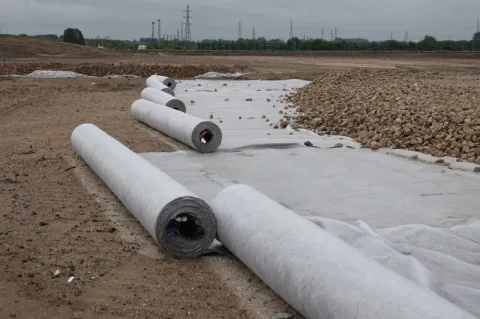

- Une fois l'arase de terrassement atteinte et validée par essais de portance, un premier géotextile de séparation est posé sur l'ensemble de la surface.

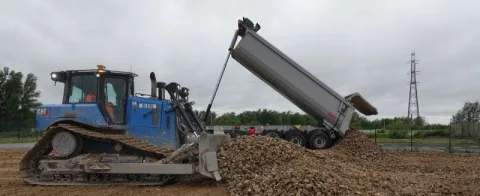

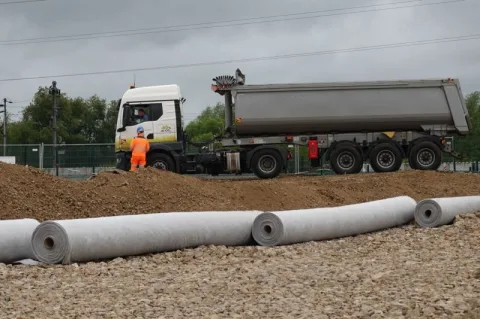

- Nos camions B100 déposent ensuite une première couche de base drainante en matériaux 40/150, mise en œuvre à l'aide d'un bulldozer guidé par GPS.
- Un second géotextile est mis en œuvre en partie supérieure afin d'accueillir le remblai granulaire.

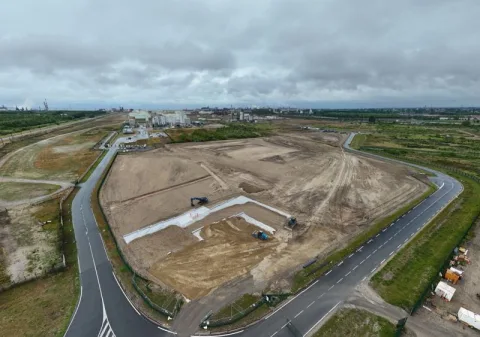

La plateforme sera alors prête à recevoir les matériaux de préchargement permettant la consolidation du sol support.
Pour en savoir plus sur nos activités, découvrez nos métiers terrassement en grande masse et construction et génie civil.
